PROJECT

사업

전북 완주에서 전력·냉각·연산을 모듈형으로 구축합니다.

사업 개요

사업명전북 완주 AI 데이터센터 구축
시행자㈜테크노그린 (InfraCo·GPU OpCo 설립 예정)
위치전북 완주군 봉동읍 장구리 578-6 (테크노밸리 1차 산단)
부지약 5,170평 (17,090㎡)
수전용량20MW · 단계별 최대 40MW
IT 부하15.4MW
GPU8,208 GPU · 114 GB300 NVL72
형태옥외 컨테이너 19동 · 완전 액체냉각
교통·통신KTX 전주역 · 호남고속도로 · 광통신망
완주 AI 데이터센터 계획 배치도
※ 조감도는 계획안으로 실제와 다를 수 있습니다

건물형에서 모듈형으로

기존 건물형 계획
기존 건물형 계획 · ※ 조감도는 계획안으로 실제와 다를 수 있습니다
2026.09

모듈형 전환 계획
모듈형 전환 계획 · ※ 조감도는 계획안으로 실제와 다를 수 있습니다

자본 유예·위험 분산

대형 건물 초기 비용 없이 수요에 맞춰 모듈을 단계 투입

속도

착공 후 약 1년 내 가동, 최신 GPU를 높은 단가 구간에 투입

유연성

서버는 기계장치로 감가상각·재배치·중고 매각이 쉬움

GPU 비교 · GPU당 사양

모델세대HBM3e 메모리대역폭최대 전력
B300Blackwell Ultra288 GB8 TB/s1,400 W
B200Blackwell192 GB8 TB/s1,000 W
H200Hopper141 GB4.8 TB/s700 W
H100Hopper80 GB3.35 TB/s700 W

출처: NVIDIA public specifications

연산 용량 산정

  1. 1

    IT 전력 목표 15MW

  2. 2

    ÷ 랙당 135kW = 114랙

  3. 3

    ÷ 컨테이너당 6랙 = 19동 (동당 810kW)

  4. 4

    × 랙당 72 GPU = 8,208 GPU

IT 전력 목표는 반올림 수치이며 구성은 114랙 기준입니다. 설계 IT 부하는 15.4MW입니다.

완전 액체냉각

  1. 1

    GPU·CPU 냉각판

  2. 2

    랙 내 CDU (최대 250kW)

  3. 3

    2차 루프

  4. 4

    드라이쿨러 (공업용수 보충)

PUE 1.2 목표

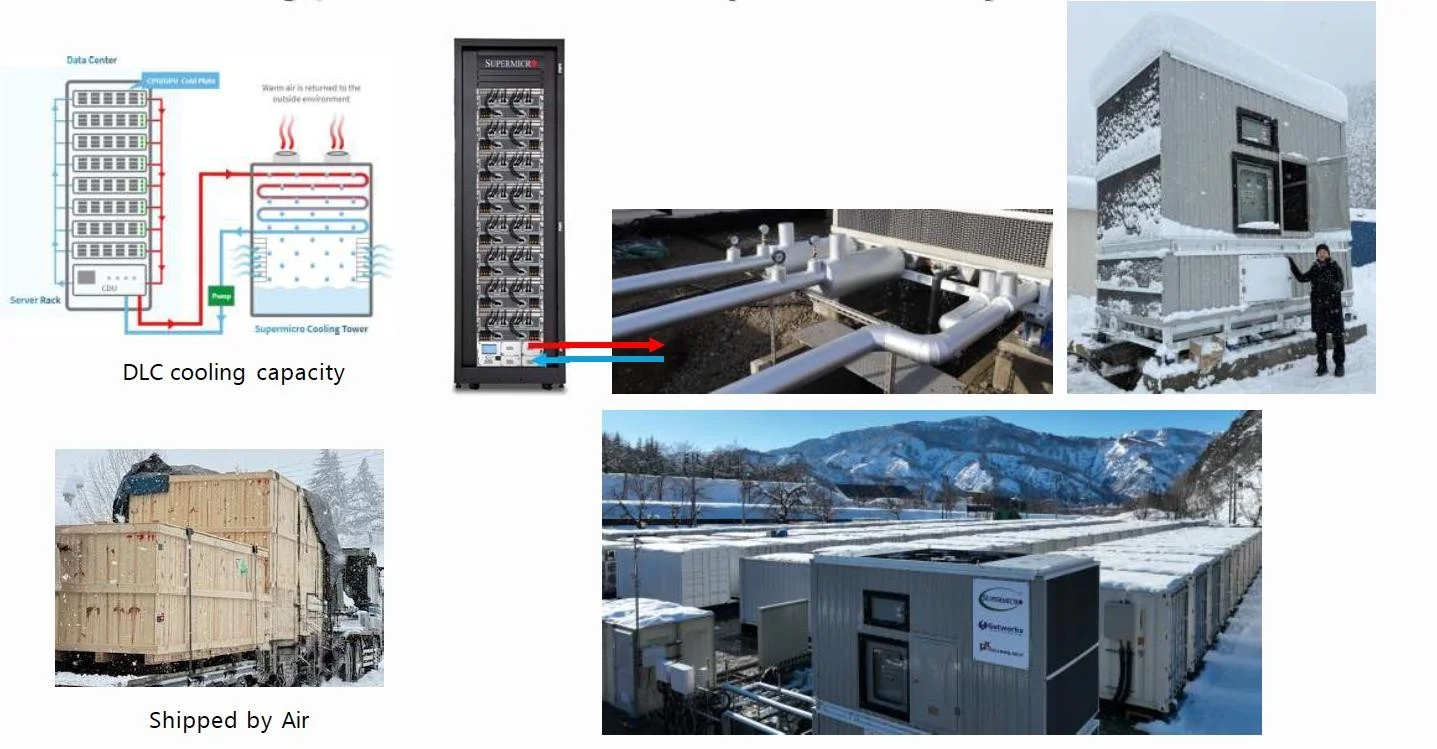

참고 예시
참고 예시

에너지 테크

  1. 1

    154kV 왕궁변전소

  2. 2

    22.9kV 20MW 수전

  3. 3

    MV 스위치기어·전력 스키드

  4. 4

    19동 (동당 810kW)

비상발전기 5MW × 6기 (N+1) + ESS

  1. 1

    신호 · 계통·요금·재생에너지

  2. 2

    분류 · 추론 보호, 학습·배치만 조정

  3. 3

    조정 · 피크 시간 연산 이동, ESS 방전

  4. 4

    검증 · 전력 계측
